A execução de estacas não começa quando a perfuratriz inicia a escavação, perfuração ou concretagem. Ela começa antes, na preparação da obra. Sondagem insuficiente, projeto incompatível, acesso ruim, locação incompleta, plataforma instável, armaduras atrasadas ou concreto mal programado podem comprometer produtividade, segurança, custo e qualidade da fundação.
Em muitos casos, o problema percebido durante a execução da estaca não nasceu no equipamento. Nasceu na falta de preparação da frente de serviço. A máquina chega, mas o terreno não suporta o equipamento. O projeto existe, mas a locação não está conferida. A estaca está prevista, mas a sondagem não esclareceu a presença de rocha, água, matacões ou solo instável. A equipe está pronta, mas a armadura ou o concreto não chegaram.
Por isso, preparar a obra para fundações profundas é uma etapa técnica. Não se trata apenas de “liberar o terreno”. É necessário compatibilizar investigação geotécnica, projeto, método executivo, acesso, segurança, plataforma de trabalho, armaduras, concreto, topografia e responsabilidades de campo.
A ABNT NBR 6122 estabelece requisitos para projeto e execução de fundações, enquanto a ABNT NBR 14931 trata da execução de estruturas de concreto armado, protendido e com fibras. Essas referências reforçam que a fundação deve ser analisada como integração entre projeto, execução e controle técnico, não apenas como uma etapa isolada de perfuração ou concretagem.
A APL Engenharia executa estacas escavadas e tubulões, estaca hélice contínua monitorada e estaca raiz em obras residenciais, comerciais, industriais, minerárias e de infraestrutura. Para avaliar uma obra ou solicitar orçamento técnico, entre em contato com a APL Engenharia pelo WhatsApp.

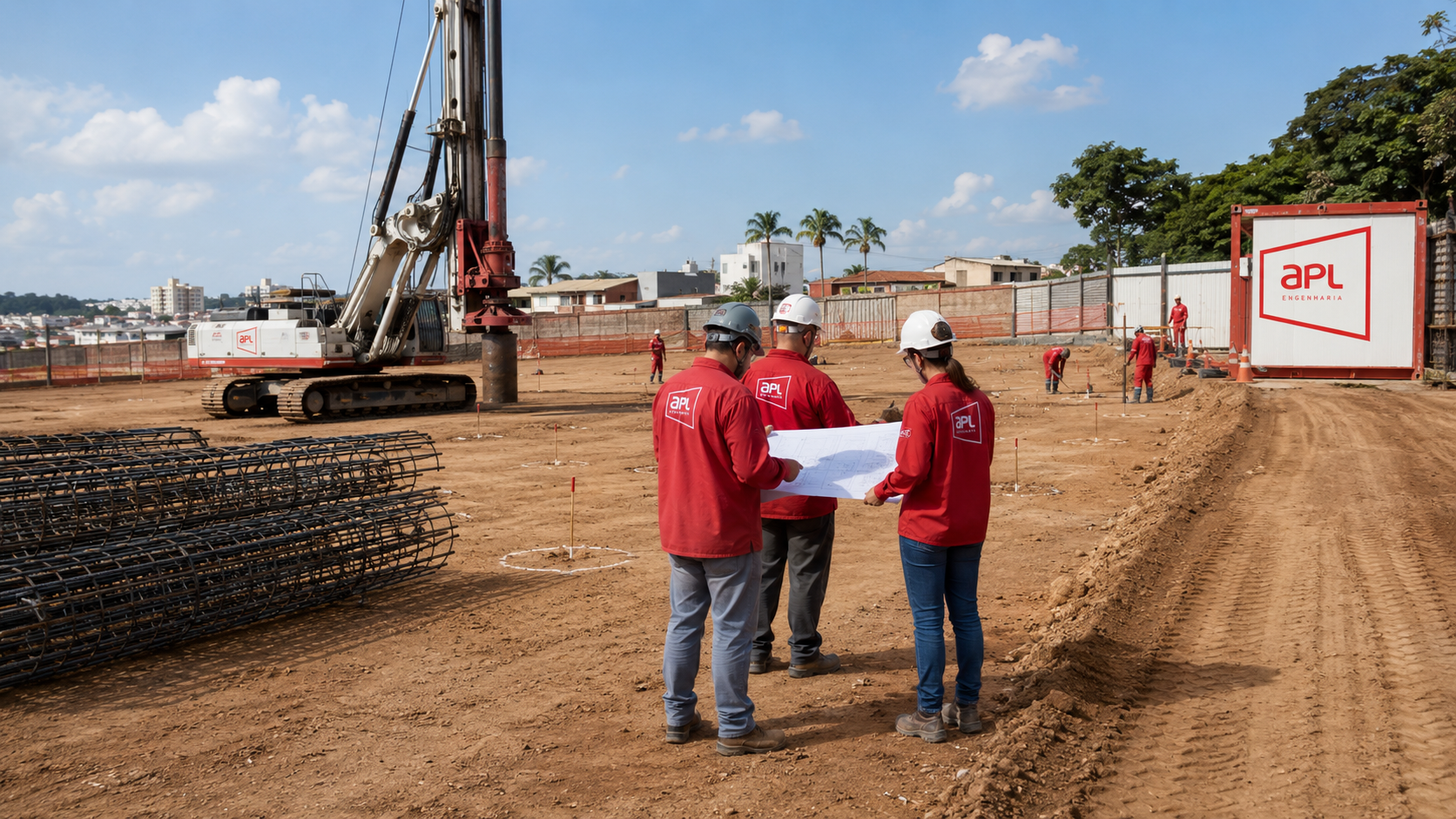

Vídeo: execução de estacas começa antes da perfuratriz
Antes de mobilizar o equipamento de fundação, a obra precisa estar preparada. Neste vídeo, explicamos por que sondagem, projeto, acesso, locação, plataforma, armaduras e concreto influenciam diretamente a produtividade e a segurança da execução de estacas.
Uma estaca pode estar bem dimensionada no projeto, mas apresentar problemas em campo se a obra não oferecer frente de serviço adequada. A preparação evita atrasos, improvisos, paralisações, retrabalhos e custos improdutivos.
A sondagem precisa responder ao projeto de fundações
A primeira preparação da obra é anterior ao canteiro: a investigação geotécnica. Sem uma campanha de sondagem compatível com o porte da obra, o projeto de fundações pode ser desenvolvido com incertezas importantes.
A sondagem deve permitir avaliar:
- perfil do solo;
- variação do NSPT;
- posição do nível d’água;
- presença de aterros;
- camadas moles ou compressíveis;
- solos instáveis;
- materiais impenetráveis ao SPT;
- possibilidade de matacões;
- presença de rocha;
- profundidade provável das estacas;
- necessidade de investigação complementar.
A sondagem SPT é amplamente utilizada em projetos de fundações, mas nem sempre responde sozinha a todas as perguntas da obra. Quando há dúvida sobre rocha, matacão, transição solo-rocha ou paralisação por critério normativo, pode ser necessário avaliar sondagens mistas e rotativas.
A ABNT NBR 6484 trata da sondagem de simples reconhecimento com SPT, enquanto a ABNT NBR 8036 orienta a programação de sondagens de simples reconhecimento para fundações de edifícios. Essas normas devem ser interpretadas junto com o tipo de obra, as cargas, a solução de fundação e o risco geotécnico envolvido.
Leia também: Tipos de sondagem: SPT, rotativa, mista e o que influencia o custo da investigação geotécnica.
Leia também: Sondagem SPT paralisada pela NBR 6484: quando avançar para sondagem rotativa?.
Projeto e método executivo precisam estar compatibilizados
Depois da sondagem, o projeto de fundações precisa ser compatível com o solo, as cargas e o método executivo. A escolha entre estaca escavada, hélice contínua monitorada e estaca raiz não deve ser feita apenas por preço por metro ou disponibilidade de equipamento.
Cada solução exige condições diferentes de obra.
A estaca escavada depende da estabilidade do furo até a concretagem, da limpeza da ponta, do controle de profundidade, da armadura e do lançamento adequado do concreto. Em solos instáveis, presença de água ou risco de desmoronamento, a solução precisa ser avaliada com cuidado.
A hélice contínua monitorada exige equipamento de maior porte, plataforma adequada, concreto programado, controle de parâmetros executivos e inserção da armadura após a concretagem.
A estaca raiz é indicada em situações específicas, como acesso restrito, reforço de fundações, presença de rocha, matacões, contenções ou obras com limitações operacionais.
Leia também: Estaca hélice contínua, escavada ou raiz: como escolher o tipo de estaca para a obra.
Leia também: Projeto de fundações: como compatibilizar solo, carga, estacas e execução.
Locação das estacas: erro pequeno no campo, problema grande no bloco
A locação das estacas deve estar conferida antes da chegada do equipamento. A fundação profunda transmite cargas da estrutura ao solo em pontos específicos. Se uma estaca é executada fora da posição prevista, pode gerar excentricidade, aumento de esforços no bloco, necessidade de reforço ou revisão do projeto.
A preparação da locação envolve:
- conferência dos eixos da obra;
- marcação dos pontos de estaca;
- compatibilização com o projeto estrutural;
- verificação das dimensões dos blocos;
- checagem de interferências;
- proteção dos pontos locados;
- acompanhamento topográfico;
- registro das eventuais alterações.
A locação também deve considerar a movimentação do equipamento. Não basta marcar o ponto no chão. É preciso verificar se a perfuratriz consegue acessar, posicionar, aprumar e executar a estaca naquele local.
Em obras com divisas, recuos reduzidos, estruturas existentes, muros, taludes ou obstáculos, a locação deve ser analisada junto com a solução executiva. Em alguns casos, a estaca prevista no projeto pode estar correta estruturalmente, mas difícil ou inviável de executar com determinado equipamento.
Leia também: Estacas em divisa: como calcular a excentricidade e os momentos na fundação.
Acesso para equipamento de fundação
A preparação do acesso é uma das etapas mais negligenciadas antes da execução de estacas. Equipamentos de fundação exigem espaço, capacidade de suporte do terreno, área de manobra e rota livre até a frente de serviço.
Antes da mobilização, a obra deve verificar:
- largura de portões e acessos;
- altura livre em relação a redes elétricas, árvores e estruturas;
- raio de manobra;
- inclinação de rampas;
- capacidade de suporte do solo;
- existência de lama, aterro solto ou solo mole;
- interferências enterradas;
- local para descarga de armaduras;
- rota para caminhão betoneira;
- espaço para bomba de concreto, quando necessária;
- segurança de circulação de pessoas e equipamentos.
O acesso ruim gera improdutividade. O equipamento pode chegar à obra e não conseguir operar. O caminhão pode não conseguir aproximar. A armadura pode ficar distante da frente de execução. A betoneira pode perder tempo em manobras. A bomba pode não alcançar a laje, bloco ou estaca planejada.
O problema não é apenas operacional. Acesso inadequado pode aumentar risco de acidente, instabilidade do equipamento, atraso de concretagem e custo improdutivo.
Plataforma de trabalho: estabilidade antes da produtividade
A plataforma de trabalho é a área onde o equipamento de fundação opera. Ela precisa ter capacidade de suporte, nivelamento e drenagem compatíveis com a máquina utilizada.
Uma plataforma inadequada pode causar:
- atolamento;
- perda de produtividade;
- dificuldade de aprumo;
- instabilidade operacional;
- risco de tombamento;
- paralisação em dias de chuva;
- necessidade de retrabalho no terreno;
- aumento de custo de mobilização;
- risco à segurança da equipe.
A preparação da plataforma deve considerar o peso do equipamento, o tipo de solo, a presença de aterros recentes, a condição de umidade, o nível do terreno, o tráfego de caminhões e a sequência executiva.
Em estacas escavadas, a plataforma influencia posicionamento, prumo e produtividade. Em hélice contínua monitorada, a exigência é ainda maior, porque o equipamento é pesado e precisa de estabilidade para perfuração e concretagem contínua. Em estaca raiz, a plataforma pode ser menor, mas o acesso, a circulação e a organização continuam relevantes.
A NR-18 também deve ser observada no planejamento de segurança e saúde no trabalho na indústria da construção. A preparação da frente de fundações envolve riscos de movimentação de máquinas, circulação de trabalhadores, escavações, cargas suspensas e interferências no canteiro.
Armaduras prontas antes da execução
A armadura da estaca precisa estar compatível com o projeto e disponível antes da execução. Atraso de armadura pode interromper produção, comprometer sequência executiva e gerar custo improdutivo.
Antes do início dos serviços, a obra deve verificar:
- diâmetro da estaca;
- comprimento da armadura;
- número e bitola das barras longitudinais;
- estribos;
- espaçamento;
- cobrimento;
- emendas;
- rigidez da gaiola;
- identificação por tipo de estaca;
- local de armazenamento;
- forma de içamento e movimentação.
Em estacas escavadas, a armadura geralmente é instalada antes da concretagem. Em hélice contínua monitorada, a armadura é inserida após a concretagem, ainda com o concreto fresco. Por isso, atraso, armadura mal dimensionada, gaiola deformável ou concreto com trabalhabilidade inadequada podem dificultar a inserção.
A armadura não deve ser tratada como detalhe secundário. Ela se relaciona com compressão, tração, flexão, esforços horizontais, ligação com bloco, profundidade armada e condições executivas.
Leia também: Armadura de estacas: dimensionamento em compressão, flexo-compressão e definição da profundidade armada.
Concreto programado: fundação não espera improviso
A execução de estacas depende de concreto ou argamassa no momento correto, conforme o tipo de fundação. Falhas de programação podem gerar paralisação, perda de produtividade, risco de junta fria, falha de concretagem ou necessidade de reexecução.
Antes da execução, a obra deve definir:
- FCK ou resistência especificada;
- slump ou consistência necessária;
- volume estimado;
- volume por etapa;
- horário de fornecimento;
- intervalo entre caminhões;
- necessidade de bomba;
- acesso de betoneira;
- local de descarga;
- responsável pelo recebimento;
- plano de controle tecnológico.
A APL Engenharia também atua com fornecimento de concreto usinado e bombeamento de concreto em Montes Claros/MG. Em obras de fundações, a compatibilização entre equipamento de fundação e concreto é decisiva para evitar atrasos e falhas na concretagem.
Em estacas escavadas, o concreto precisa chegar no momento adequado, com furo estável, armadura pronta e frente liberada. Em hélice contínua monitorada, a concretagem ocorre de forma contínua pela haste central, o que exige maior controle de programação. Em tubulões, blocos e elementos complementares, o concreto também precisa ser especificado e lançado conforme o projeto.
Leia também: Concreto para laje: como evitar erros de FCK, slump, lançamento, bomba e cura.
Interferências enterradas e riscos ocultos
Antes de executar estacas, a obra deve verificar interferências enterradas e obstáculos que possam comprometer a perfuração ou a escavação.
Entre os principais riscos estão:
- redes de água;
- redes de esgoto;
- drenagem;
- cabos elétricos;
- tubulações enterradas;
- antigas fundações;
- blocos de concreto;
- matacões;
- estruturas demolidas;
- aterros com entulho;
- galerias;
- caixas enterradas.
A falta de mapeamento dessas interferências pode gerar paralisação, danos a redes existentes, quebra de ferramentas, deslocamento de estacas, alteração de projeto ou risco à segurança.
Esse cuidado é especialmente importante em obras de reforma, ampliações, indústrias existentes, áreas urbanas adensadas e terrenos com histórico de ocupação anterior.
Frente de serviço liberada: produtividade depende da obra
A produtividade da fundação não depende apenas da empresa executora. Depende também da frente de serviço entregue pela obra.
Uma frente adequada deve ter:
- terreno acessível;
- plataforma estável;
- pontos locados;
- projeto disponível;
- sondagem analisada;
- armaduras prontas;
- concreto programado;
- área de manobra;
- equipe de apoio;
- interferências removidas ou identificadas;
- autorização de entrada;
- condições de segurança.
Quando esses itens não estão resolvidos, a execução perde rendimento. O equipamento pode ficar parado aguardando locação, concreto, armadura, liberação de acesso ou preparação do terreno.
Esse ponto é relevante na contratação. A proposta de fundações geralmente considera uma condição mínima de frente de serviço. Quando a obra não entrega essa condição, a improdutividade pode gerar atraso, custo adicional e conflito contratual.
Erros comuns antes da execução de estacas
A tabela abaixo resume falhas frequentes de preparação e suas consequências.
| Erro de preparação | Consequência provável |
|---|---|
| Contratar fundação com sondagem insuficiente | Mudança de solução, risco geotécnico ou paralisação |
| Escolher estaca apenas pelo menor preço | Método incompatível com solo, acesso ou carga |
| Não conferir locação | Estaca fora de eixo, excentricidade e revisão de bloco |
| Não preparar plataforma | Atolamento, baixa produtividade e risco operacional |
| Liberar acesso estreito ou instável | Equipamento impedido de operar |
| Não mapear interferências | Retrabalho, quebra de ferramenta ou dano a redes |
| Armadura atrasada | Paralisação da execução |
| Concreto mal programado | Risco de interrupção ou perda de concretagem |
| Frente de serviço incompleta | Custo improdutivo e atraso |
| Falta de responsável em campo | Decisões improvisadas e baixa rastreabilidade |
O erro central é imaginar que a fundação começa no dia da perfuração. Na prática, a fundação começa quando a obra define investigação, projeto, método, acesso, locação, plataforma, armadura, concreto e controle.
Como a obra deve se preparar antes da mobilização
Antes da mobilização da equipe de fundações, a obra deve fazer uma conferência mínima.
Checklist técnico de preparação
| Item | Conferência recomendada |
| Sondagem | Compatível com a solução de fundação e profundidade prevista |
| Projeto | Liberado, revisado e compatível com o método executivo |
| Método | Estaca escavada, hélice contínua ou raiz definida tecnicamente |
| Locação | Pontos conferidos e protegidos em campo |
| Acesso | Entrada, manobra e circulação liberadas |
| Plataforma | Nivelada, estável e compatível com equipamento |
| Armaduras | Fabricadas, identificadas e disponíveis |
| Concreto | FCK, slump, volume e horário programados |
| Interferências | Mapeadas, removidas ou sinalizadas |
| Segurança | Frente organizada conforme exigências de obra |
| Responsável | Técnico ou encarregado disponível para decisões |
Essa conferência não elimina todos os riscos, mas reduz improvisos e aumenta a previsibilidade da execução.
Quando chamar uma empresa de fundações antes da obra começar?
A empresa de fundações deve ser consultada antes da execução, especialmente quando houver dúvida sobre método, acesso, solo, equipamento, produtividade, concreto ou armadura.
Essa consulta é recomendável em situações como:
- terreno com acesso difícil;
- obra em divisa;
- presença de taludes;
- solo mole ou aterro;
- nível d’água elevado;
- suspeita de rocha ou matacões;
- cargas elevadas;
- prazo curto;
- necessidade de alta produtividade;
- interferências existentes;
- fundação próxima a edificações vizinhas;
- dúvida entre estaca escavada, hélice contínua ou raiz.
A APL Engenharia executa fundações profundas com estacas escavadas e tubulões, hélice contínua monitorada e estaca raiz. Para avaliação técnica da obra, fale com a APL Engenharia pelo WhatsApp.
APL Engenharia em execução de estacas
A APL Engenharia atua em fundações, geotecnia e concreto, integrando investigação do solo, execução de estacas e fornecimento de concreto usinado em Montes Claros/MG.
Essa integração é relevante porque a execução de estacas depende de informações geotécnicas, método compatível, equipamentos adequados, armaduras, concreto e controle de campo.
A empresa executa:
- estacas escavadas e tubulões;
- estaca hélice contínua monitorada;
- estaca raiz;
- sondagem SPT;
- sondagens mistas e rotativas;
- fornecimento de concreto usinado em Montes Claros/MG;
- bombeamento de concreto em Montes Claros/MG.
Antes de mobilizar o equipamento, é recomendável avaliar a obra tecnicamente. A preparação correta reduz atraso, improdutividade e risco executivo.
Para solicitar análise, orçamento ou programação de serviços, entre em contato com a APL Engenharia pelo WhatsApp.
Conclusão
A preparação da obra para execução de estacas é decisiva para a segurança, produtividade e qualidade da fundação. Sondagem, projeto, método executivo, locação, acesso, plataforma, armadura e concreto precisam estar compatibilizados antes da chegada do equipamento.
A fundação profunda não deve ser tratada apenas como perfuração ou escavação. Ela é resultado da integração entre solo, estrutura, equipamento, materiais, execução e controle.
Quando a obra não prepara a frente de serviço, surgem atrasos, custos improdutivos, mudanças de solução, problemas de concretagem, risco de estacas fora de posição e decisões improvisadas. Quando a preparação é feita com critério, a execução tende a ser mais previsível, segura e eficiente.
A APL Engenharia executa estacas escavadas, hélice contínua monitorada e estaca raiz, além de atuar com sondagens geotécnicas e concreto usinado em Montes Claros/MG. Para avaliar as condições da obra antes da mobilização, fale com a APL Engenharia pelo WhatsApp.
